2016年12月30日凌晨0點15分,冒著凜冽的寒風,隨著管網運行部宣告管網監控數據全部合格,標志著歷經3個多月的不懈努力,武漢光谷國家存儲器基地天然氣高壓管線遷改工程勝利完成。國家存儲器基地項目是國家發展集成電路產業的重大戰略部署,該項目總投資600億美元,是武漢市當前最大的招商引資項目,對湖北省、武漢市實現產業和經濟的跨越發展具有重要意義。為此市政府于9月23日組織專題會議部署相關工作,加快推進項目區域內天然氣高壓管線的遷改工作。

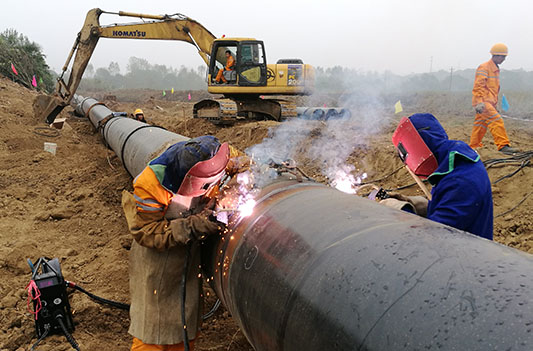

9月24日,城投集團李兵總經理現場主持召開了天然氣高壓管線遷改工作現場會,對遷改項目提出具體工作要求。市燃氣集團、高壓管網公司對此高度重視,成立項目專班,建立工作機制,倒排工期,責任落實到人。專班克服了工期緊、現場協調難度大以及連綿陰雨、低溫寒潮等重重困難,采取多頭并進的工作方式,有序推進管線遷改工程的各項工作,同步落實規劃、設計、招投標、管材等問題,在短短3個月的時間內,完成了招投標、4.89公里管線的遷改、試壓等項工作,如期完成了工程施工。此時正值冬季保供的關鍵時期,為不影響天然氣日常供應,高壓管網公司制訂了周詳的計劃,將停氣的損失和影響降低到最小,并于12月27日上午8點30分啟動停氣斷管置換碰頭工作,至12月30日凌晨0點15分全部完成,目前已恢復供氣,全市天然氣供應平穩。
本次勝利完成國家存儲器基地天然氣高壓管線遷改工程,體現了市燃氣集團的組織調度能力和高壓管網公司的貫徹執行力,同時標志著高壓管網公司的應急反應能力和市場服務、拓展能力躍上了新的高度。
