武漢晚報2017年5月8日訊 根據“四水共治”方案,今年汛期前,武漢市將有14項重點排水工程投入使用,全市的新增排澇能力達到490立方米/秒,相比此前980立方米/秒的排澇能力,整體提升50%,城市排水防澇能力達到10年一遇標準,遇到去年的大暴雨,城市內澇將會大為緩解。日前,武漢晚報記者從市城投集團公司獲悉,由其建設的部分泵站將在月底前具備抽排能力,記者也前往進行了探訪。

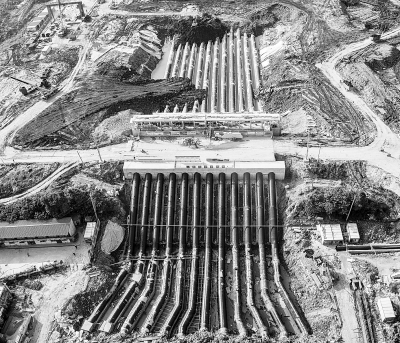

建設中的江南泵站
保證月底前具備抽排能力
江南泵站緩解南湖水困
作為目前全市最引人矚目的排水工程,江南泵站對緩解南湖地區的漬水問題,具有重要意義。昨天,武漢晚報記者在前往位于白沙洲大道八坦路的施工現場看到,目前泵站的施工仍在緊鑼密鼓的進行,不過整體已經接近尾聲,將于本月底前具備應急抽排能力。
據建設方市城投集團公司項目負責人介紹,江南泵站目前是全市單體最大、最難、最復雜的城排泵站建設項目,泵站設有17臺水泵,設計規模為150立方米/秒,涉及周邊57.6平方公里的排水功能。江南泵站及南湖出江通道建成后,南湖入江路徑將經由巡司河第二出口排水工程及夾套河骨干箱涵工程,流至江南泵站后排入長江,排水的路徑距離較建成前縮短80%,今后將徹底改變武昌南部地區只能依賴湯遜湖泵站排漬的被動局面,并與現有的湯遜湖泵站一道,合理控制湯遜湖水系各湖泊的水位,類似去年的南湖地區漬水現象,有望得到極大改善。
武漢晚報記者在現場看到,近5萬平米的施工現場內,多達數百名的工人正在作業。目前,泵房區域下部結構施工已完成,出江工程堤外結構完工,正在進行水泵筒安裝以及電機安裝,整體施工接近尾聲。
除了江南泵站的主體工程外,附屬的配套工程目前也接近完成。據悉,連接江南泵站的巡司河第二出口排水項目,已完成箱涵主體結構約1600米,占總量的80%,而夾套河骨干箱涵工程,目前箱涵主體結構完成5880米,占總量的84%。
根據施工計劃,本月20日前,江南泵站的電纜必須鋪設完畢,變電站設備也需安裝完并具備送電條件。5月30日前,泵站完成進水箱涵建設,泵站具備應急抽排能力。6月30日前,江南泵站具備正式抽排條件。

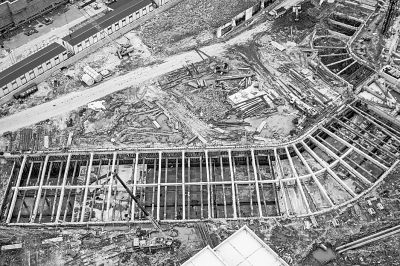

建設中的后湖泵站
后湖四期泵站即將成為亞洲最大城市排水站
漢口排澇能力將提升近一倍
“這里馬上就將成為亞洲最大的城排泵站,整個漢口地區的排澇能力將直接提升近一倍?!弊蛱?,武漢晚報記者在后湖泵站四期新建工程現場進行探訪時,負責施工的中國電建路橋集團公司項目負責人楊晶如是說。
這座位于岱黃高速旁,漢口張公堤和黃孝河明渠交會處的泵站,此前一直負責江岸區與江漢區的51.4平方公里范圍內的雨污水抽排工作,涉及200余萬市民。現有的二期、三期泵站,抽排能力為139立方米/秒。不過由于建成時間較早,隨著城市的發展,后湖泵站的抽排能力已明顯不足。
楊晶介紹,后湖泵站四期新建工程,將增加抽排能力110立方米/秒,整個泵站的抽排能力將提升近一倍,成為亞洲最大的城排泵站。對這一抽排能力,楊晶舉了一個例子,相當于每秒可以將一套90平米的房子灌滿。
目前,該工程所有的土建、結構部分已經全部完成,12根直徑2.2米的排水管道鋪設完畢,變電站已完成預驗收,水泵機組正在同步進行安裝?!氨驹?0日我們就要開始進行設備調試工作,保障月底前可以使用?!?/font>
據悉,后湖泵站通過將黃孝河的河水,抽排至府河內實現排澇,因此黃孝河的抽排底板高度決定了整個漢口地區的抽排效果。楊晶介紹說:“后湖四期泵站的抽排高度為13.5米,這樣能將黃孝河的河水迅速抽干,緩解臺北路、單洞街等低洼地段的漬水,明顯消除一部分漢口地區的漬水問題。”

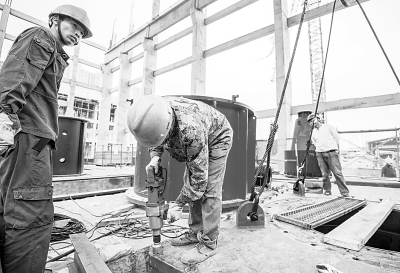

琴斷口泵站施工現場工作人員正在安裝水泵
琴斷口泵站投用在即
漢陽兩大片區漬水可有效緩解
再過10多天,漢陽琴斷口泵站將進行機電調試,這也意味著整個泵站距離最后投用進入倒計時。武漢晚報記者在該泵站施工現場探訪時獲悉,作為武漢市今年的14個重點排水工程之一,琴斷口泵站將在本月底具備抽排能力。
據負責泵站建設的中國電建路橋集團公司項目現場經理李磊介紹,位于琴臺大道旁的琴斷口泵站,包括設計抽排流量為20立方米/秒的泵站主體,及3根延伸長度達3.2公里的排水管道。通過對接既有的老管網,泵站將周邊地區的雨水匯集后,再統一抽排至漢江。根據規劃,琴斷口泵站主要作用于漢陽琴斷口、赫山等區域,可明顯緩解因缺乏有效排水設施所導致的漬水問題。
武漢晚報記者在現場看到,目前整個泵站的施工已經完成九成,僅剩最后數十米的管道正在拼接,規劃的3臺水泵正在進行安裝。李磊表示,雖然施工工期緊張,但進展順利,月底前完工投用的要求,基本可以保證實現。 文/記者張馳 通訊員王思敏 圖/記者周迪
